趙山渡引水工程渡槽除險加固及檢修應急通道工程新老渡槽接口工程于2021年5月7日17時勝利完成。該工程主要包括張染段、固前段、沙門段和錫垟段的四個接口,新建檢修通道完成后以破口的形式接入原渡槽,包含張染進水口貫通、固前出水口貫通、沙門進水口貫通和錫垟出水口貫通。

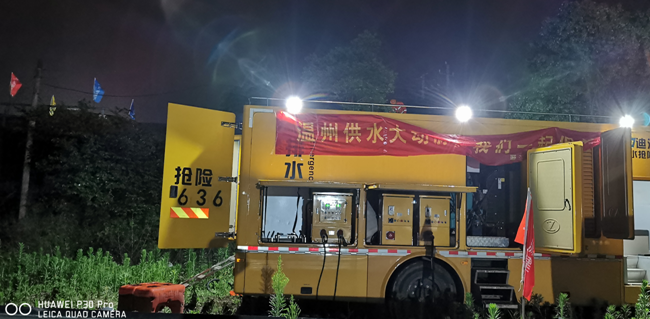

4月26日我公司項目部接到業主通知,確定5月7日零時開始渠系斷水,到5月8日4時開始恢復通水,此次施工時間為28小時。因關系到溫州市居民供水,施工時間緊迫且任務艱巨,在接到通知后,我公司領導層高度重視,總經理林勇軍立即組織召開會議,成立了專項施工應急指揮部,并抽調了公司四位項目經理及多名工作經驗豐富的施工、安全管理人員負責四個連接堵口的現場施工;安排了公司質量安全部門、工程管理部門為此次搶險施工進行監督、指導和技術支撐,同時安排了我公司應急搶險大隊的應急搶險特種設備發電抽水車作為應急備用。
經過多次專項施工方案的研究討論,項目部周密部署,安排了4個電焊氣割專業班組,4個砼施工班組,4個風鉆班組,4個抽水班組,1個電工班組;租賃了5臺350-400T的汽車吊車及輔助設備,2臺2000m3/h大型應急抽水車等設備。到5月1日,30余名管理人員及200余名作業人員全部集合到位,應急材料及普通施工設備準備就緒。專項施工應急指揮部分別組織各級人員進行安全教育培訓、作業技術交底、安全技術交底;5月5日,特種設備汽車吊到位,5月6日進行現場試吊的現場實戰演練。
5月7日,業主按照停水要求,零時老渠道梅底節制閘關閉斷流,3:00時桐溪退水閘打開,渠道水流緩慢減小。2:00時,專項施工應急指揮部所有管理人員、設備人員、作業人員全部到位。3:30時,金潮港部位應急抽水車、固前倒虹吸部位應急抽水車、沙門倒虹吸部位抽水泵開始搶險強排水。6:15時,錫垟段開始導流鋼管吊裝,6:30時,沙門段開始導流鋼管吊裝,6:45時,固前段開始導流鋼管吊裝,8:00時,張染段開始導流鋼管吊裝,到8時35分,隨著重量最大,起吊條件最差的張染段渡槽導流鋼管精準就位,4段導流鋼管均全部安裝完成,這標志著本次接口導流難度最大的關鍵節點工序順利完成,鋼管吊裝這一關鍵工序比計劃時間提前了1小時25分。
14:30時,錫垟段新老渡槽接口應急搶險工程所有工序全部完成,15:00時,沙門段新老渡槽接口應急搶險工程所有工序全部完成,15:30時,固前段新老渡槽接口應急搶險工程所有工序全部完成,17:00時,張染段新老渡槽接口應急搶險工程所有工序全部完成。通過精心組織,科學安排,合理調度,本次應急搶險任務比計劃時間提前了3小時,提前具備恢復通水的條件。
雖然7日上午工地現場下起了瓢潑大雨,我公司項目管理人員和作業人員230多人冒雨作業,在確保質量和安全的前提下,發揚我宏源人“團結,拼搏,開拓,創新”的精神,提前完成施工任務。本次恢復通水時間計劃在8日的凌晨4點,由于我們施工提前具備恢復通水條件,實際通水時間提前到7日21時30分,為我市“保供水”這一重要民生工程作出了重要貢獻。
公司總經理林勇軍進行戰前動員
公司應急領導小組對管理人員進行作業指導書交底
公司質量安全部門對管理人員和作業人員進行安全技術交底

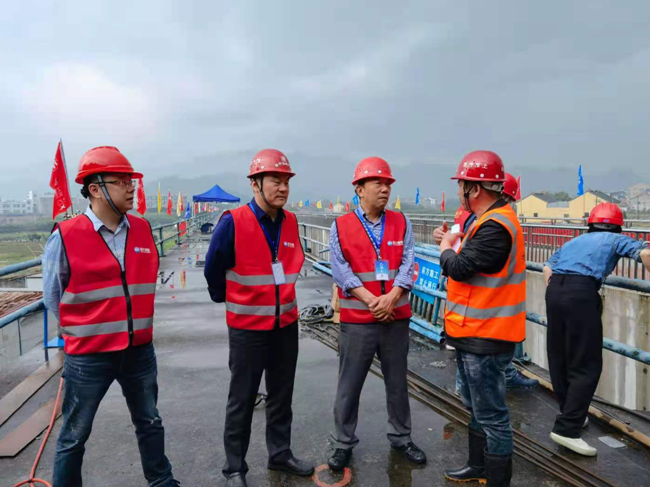

公用集團總經理林杰現場指導督察

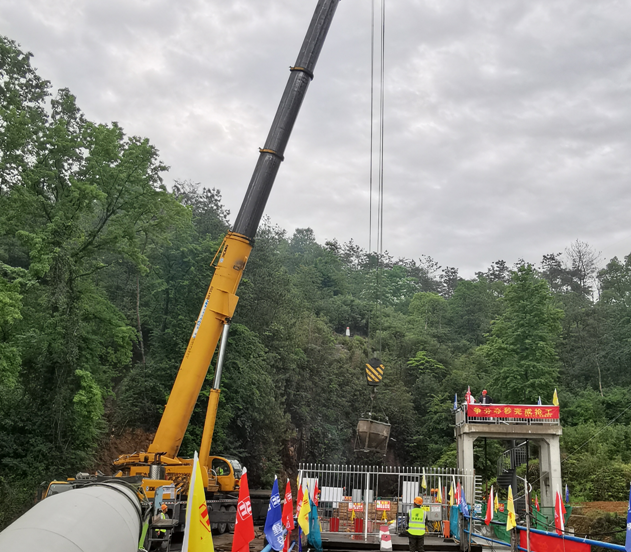

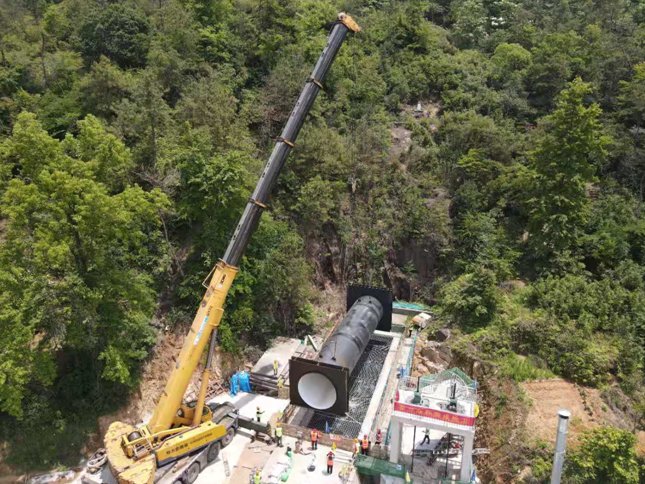

現場作業—導流鋼管吊裝

現場作業—應急排水
現場作業—鋼圍堰砼澆筑

現場作業—四個口應急通道完成
